Logbuch
Januar bis September 2007
Ausführung der straßenbaulichen Vorleistungen- Herstellung der Umfahrung; Umbau und Verlegung der Straßenentwässerung usw.
Februar 2009

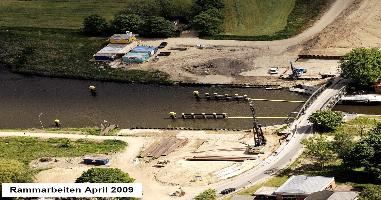

Baubeginn- Einbringen der Spundbohlen; Baugrubenaushub und Beseitigung der massiven Eichenbalken; Erstellung der Unterbauten
01.04.2009
Zeitungsartikel, Taz vom 01.04.2010: "Streudienst kann abdanken"http://www.taz.de/1/nord/artikel/1/streudienst-kann-abdanken
(Quelle: Landesbetrieb Straßenbau & Verkehr)
06.10.2009
Zeitungsartikel, Frankfurter Allg.Zeitung Nr.231: "Im Winter trägt die Fahrbahn eine warme Decke"
07.10.2009
Beginn der Vormontage des Überbaus, die bedingt durch den langen Winter erst Mitte März 2010 abgeschlossen werden konnte

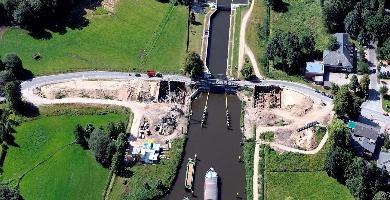

(Luftbild-Umfahrung und Tiefgründung; Quelle: Echterhoff NL HH)
09.11.2009
Beauftragung der Bauleistungen für das Pilotprojekt "Einsatz oberflächennaher geothermischer Energie zur Temperierung der Fahrbahntafel
Zeitungsartikel Bautechnik 86 (November 2009), Heft 11: "Das Pilotprojekt "Geothermische Kanalbrücke Berkenthin"
04. und 24.02.2010
Feldversuche zur geothermischen Aktivierung
28.03.2010
Die kritischste und spannendste Bauphase beginnt: Verschub des ca. 380t schweren Stahlüberbaus in 6 Teilschritten
27.04.2010
Betonage der Fahrbahntafel
10.08.2010
Verlegung des Verkehrs auf die neue Trasse
Fersehbericht, Sat1 vom 10.08.2010:http://www.hamburg.1730sat1.de/aktuell-hh.html?&Hash=f261e96070&tx_ttnems[backPid]=41&tx_ttnews[tt_news]=47263
09.08. bis 18.08.2010
Herstellung des Fahrbahntemperierungsregisters im Bereich der Brücke
18.08.2010
Zeitungsartikel, In-online vom 18.08.2010: "Eine Fussbodenheizung für die Brücke"
http://www.In-online.de/artikel/2836117
24.bis 31.08.2010
Herstellung der Gußasphalt- Zwischenschicht
07.10.2010
Klimanalage für die Brücke
Fernsehbericht im ZDF: http://www.zdf.de/ZDFmediathek/beitrag/video/1156172/Klimaanlage-fuer-Bruecke#/beitrag/video/1156172/Klimaanlage-fuer-Bruecke
Ende 2010
geplante Freigabe der Brücke für den Verkehr
(Quelle:Landesbetrieb Straßenbetrieb & Verkehr)
Januar/ Februar 2010
Fertigstellung und Inbetriebnahme der Geoenergiezentrale
